国产精品无码福利无码网站_亚洲国产视频中文字幕_91久久99热青草国产_亚洲日韩最新片无码

全國服務熱線:18638549721

熱門關鍵詞: 市政瀝青彩色瀝青冷補瀝青
您的位置: 首頁>>新聞中心>>常見問題

咨詢熱線

18638549721

鄭州路基的季節性施工措施

作者:超級管理員時間:2023-01-09瀏覽:470

信息摘要:

一、鄭州路基的季節性施工措施根據本工程項目的要求,本工程項目的路基施工在秋冬節進行,施工能否順利進行,關鍵在于施工計劃與措施是否符合客觀要求,因此在施工前須深入現場進行實地勘察,根據工程的特征與實際情況,采取針對性的措施。(一)雨季施工適宜安排的項目:——鄭州路基的季節性施工措施1、路基石方的填挖;2...

一、鄭州路基的季節性施工措施

根據本工程項目的要求,本工程項目的路基施工在秋冬節進行,施工能否順利進行,關鍵在于施工計劃與措施是否符合客觀要求,因此在施工前須深入現場進行實地勘察,根據工程的特征與實際情況,采取針對性的措施。

(一)雨季施工適宜安排的項目:——鄭州路基的季節性施工措施

1、路基石方的填挖;

2、碎礫石土、砂類土路堤的填筑和路塹的開挖;

3、挖方高度小,運輸距離較短的土質路塹開挖;

4、各種路基排水、防護各加固工程。

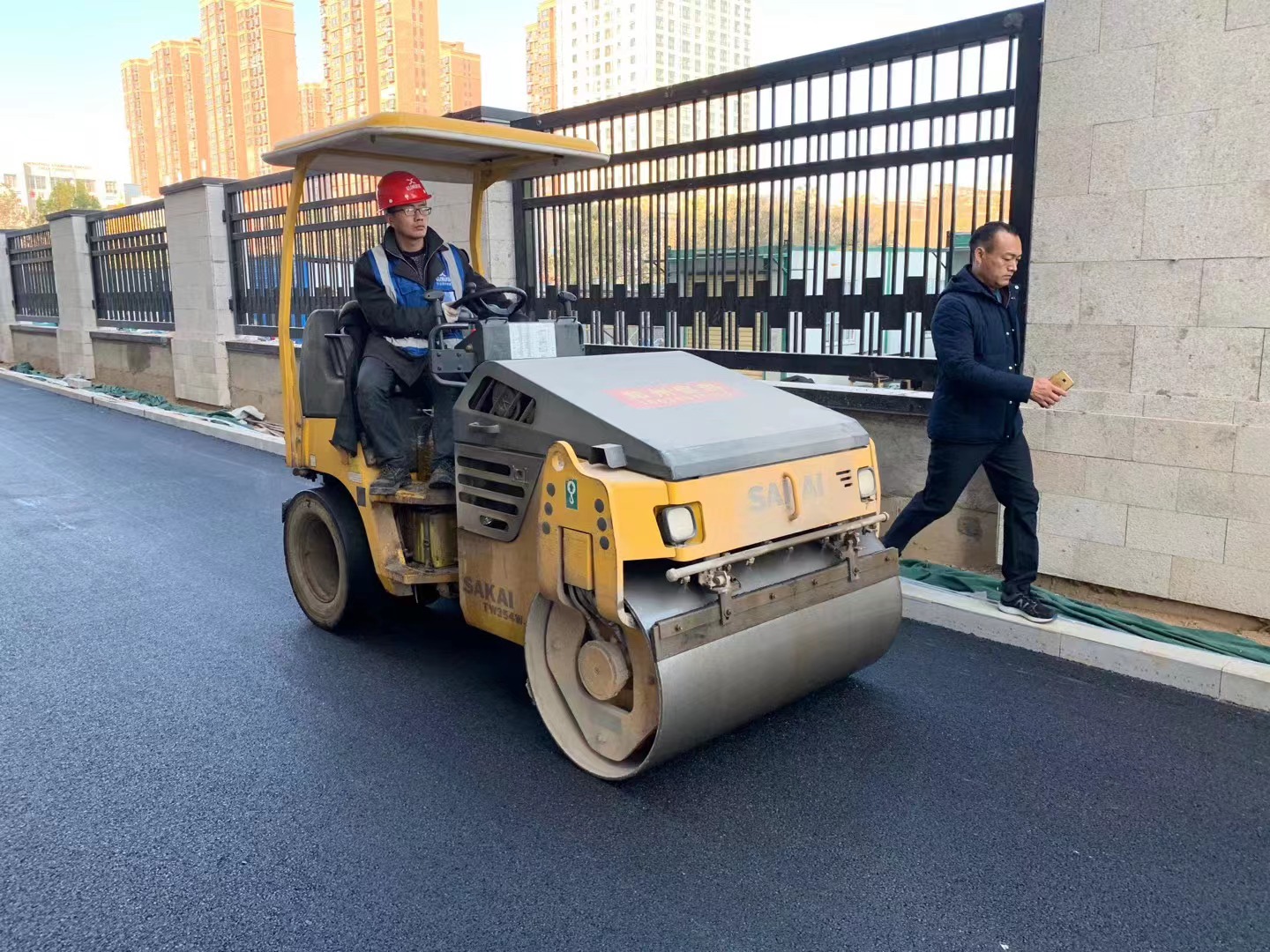

鄭州瀝青路面碾壓

(二)雨季路基施工——鄭州路基的季節性施工措施

1、施工前的準備

雨季施工前應做好下列準備工作:

(1)對施工地段進行詳細的現場調查研究,編制實施性的雨季施工組織計劃。

(2)修好施工便道并保證晴雨暢通。

(3)修建臨時排水設施,保證雨季作業的場地能及時排除地面水。

(4)貯備足夠的工程材料。

2、施工要點——鄭州路基的季節性施工措施

1)、路堤填筑

(1)場地處理。在填筑路堤前,在填方坡腳以外挖掘排水溝,保持場地不積水。如時原地面松軟,還應采取換填等措施進行處理。

(2)填料選擇。在路堤填筑時,選用卵石土、砂類土作為填料。利用挖方土作填料,隨挖隨填隨碾壓。含水量過大無法晾干的土料不得作為雨季施工填料。

(3)填筑方法。路堤應分層填筑。每一層的表面,做成2%-4%的排水橫坡。當于填筑的土層當天完成壓實。防止表面積水和滲水,將路基浸軟。

(4)路床排水。路堤填筑完成后,為防止路床積水,在路肩處每隔5-10米挖一道橫向排水溝,將雨水排出路床。

2)、路塹開挖——鄭州路基的季節性施工措施

(1)場地處理。路塹開挖前在路塹邊坡頂2米以外修筑截水溝,并做好防漏處理。截水溝應接通出水口。

(2)土方開挖方法。雨季開挖路塹宜分層進行,每挖一層均應設置排水縱橫坡。挖方邊坡不宜一次挖到設計位置,沿坡預留30厘米厚,待雨季過后再整修到設計坡度。以挖作填的挖方應隨挖、隨運、隨填、隨碾壓。開挖路塹至路床設計標高以上30-50厘米時停止開挖,并在兩側挖排水溝。待雨季過后再挖至路床設計標高后壓實。

(3)棄土堆。雨季施工開挖路塹的棄土要運離路塹邊坡坡頂堆放。棄土堆高度不大于3米。棄土堆坡腳到路塹邊坡頂?shù)木嚯x不少于3米。棄土堆應攤開整平,嚴禁把棄土堆放在路塹邊坡頂上。

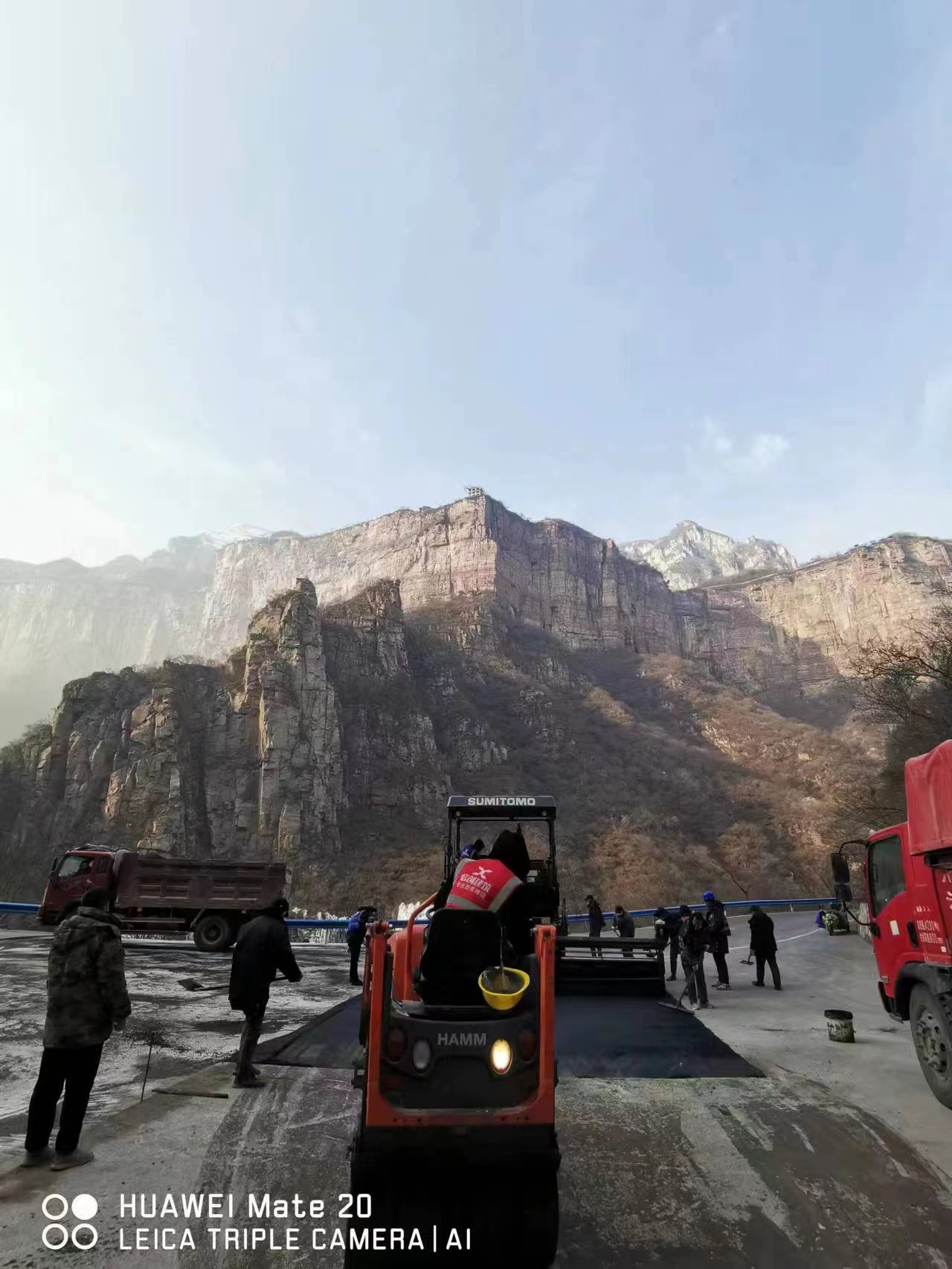

鄭州瀝青路面施工

Copyright ? 2024 鄭州信創建筑工程有限公司 版權所有 備案號:豫ICP備19002992號-1

18638549721
